工事進捗状況
Progress

2026年3月 進捗状況

3月に入り、気温も徐々に上がり、春の訪れを感じられるようになってきました。
現場周辺では猿などの動物も見かけるようになり、季節の変化を感じる中で作業を進めています。

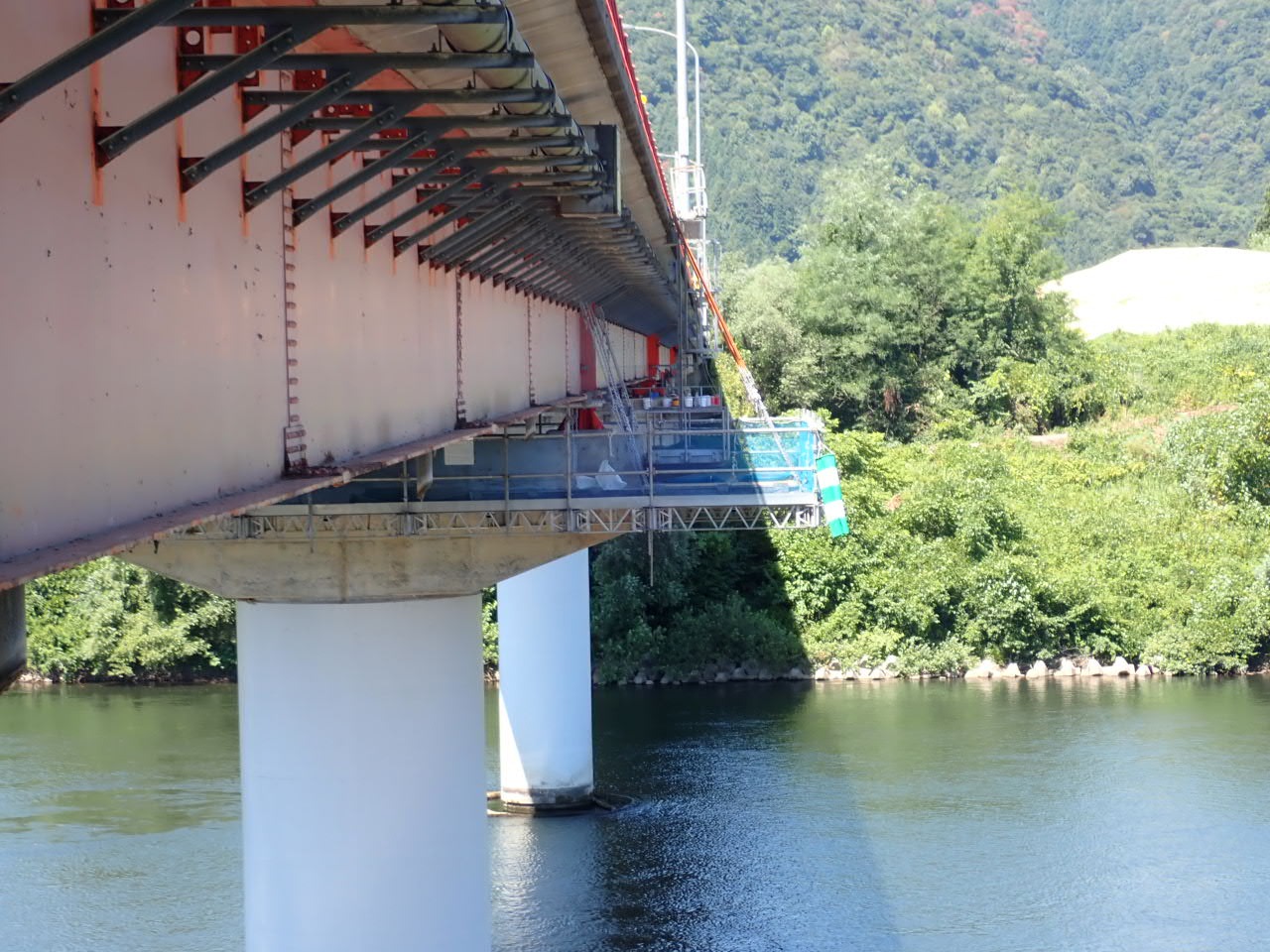

工事規制状況(岩津橋)

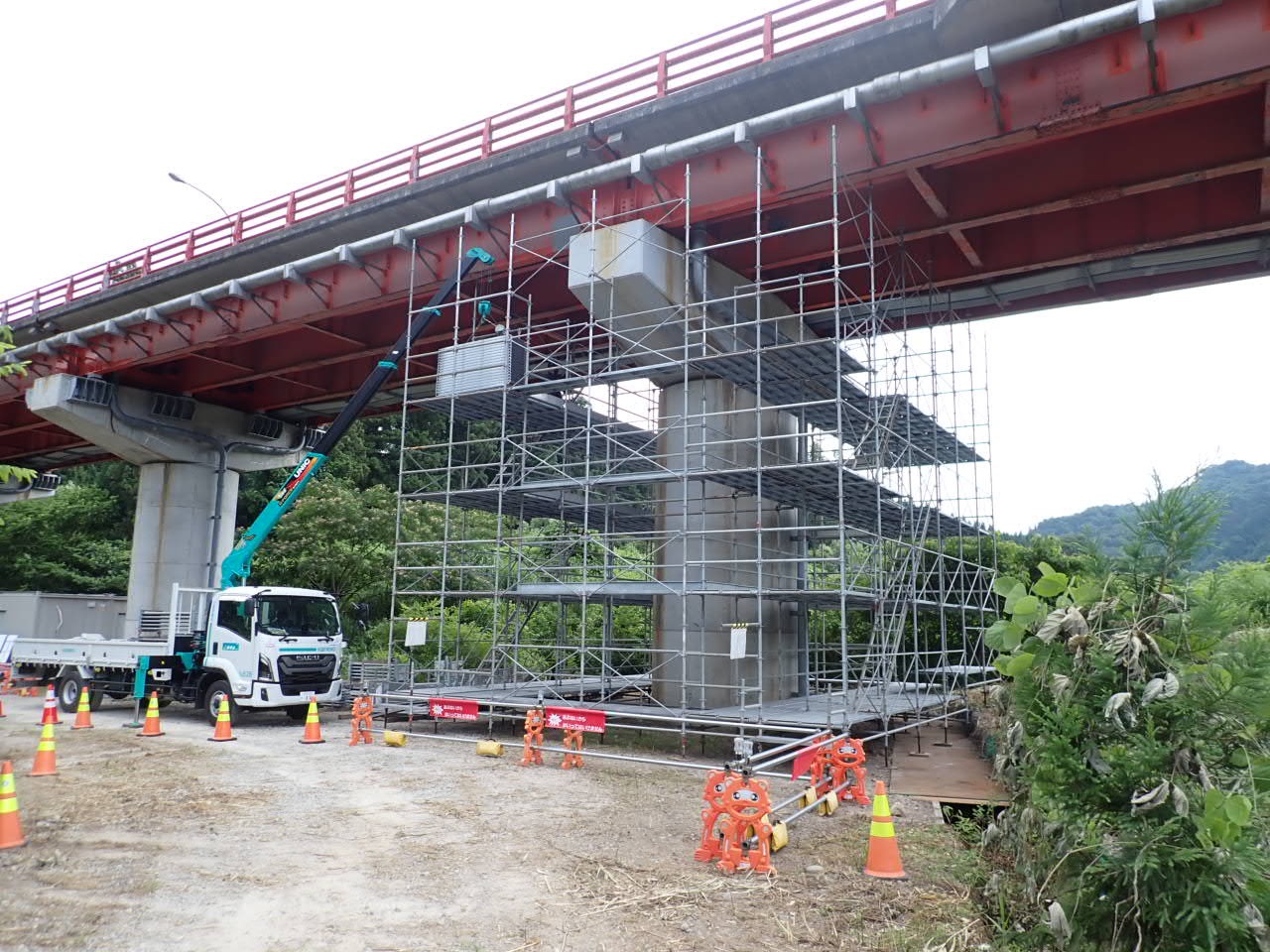

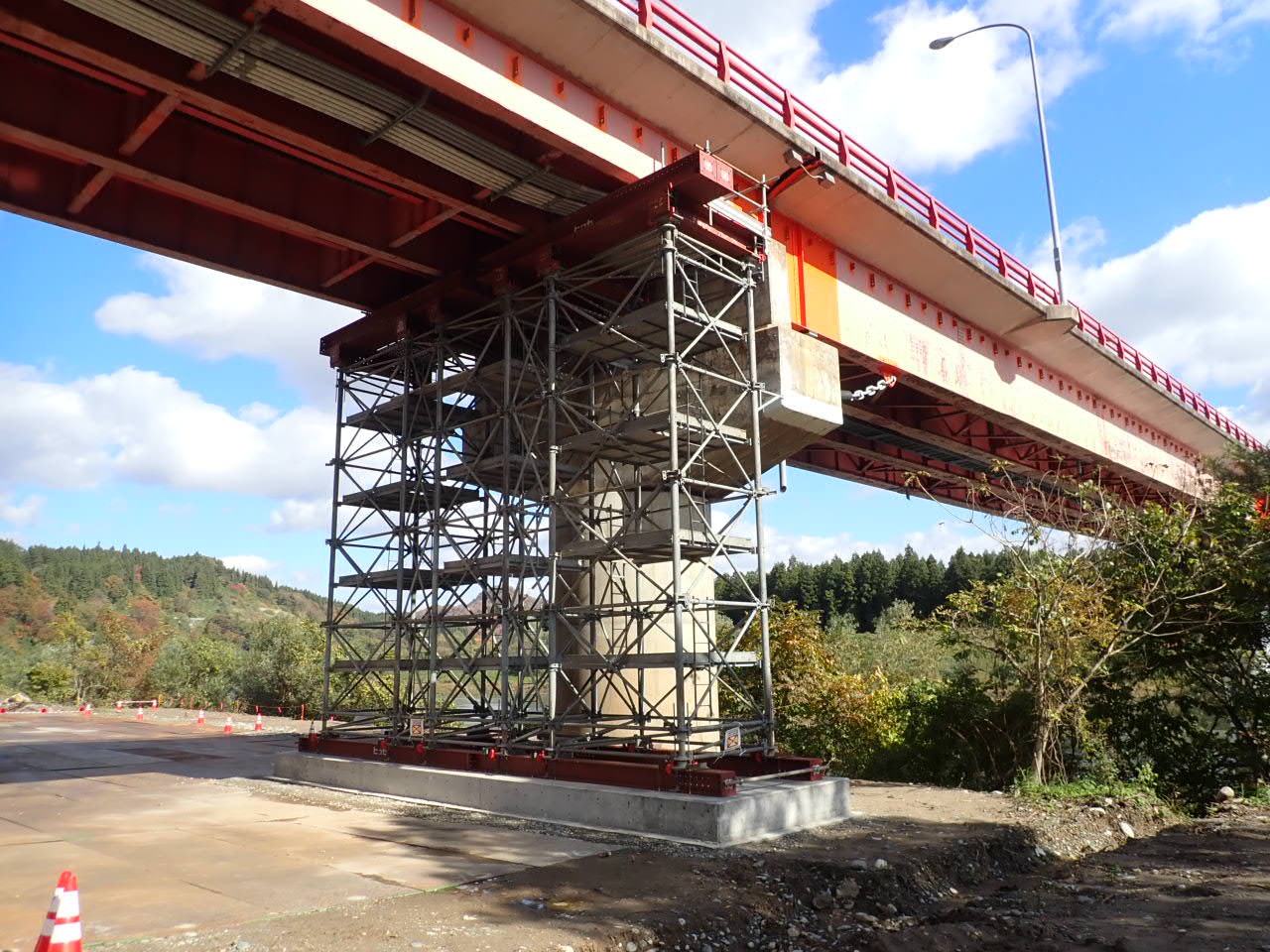

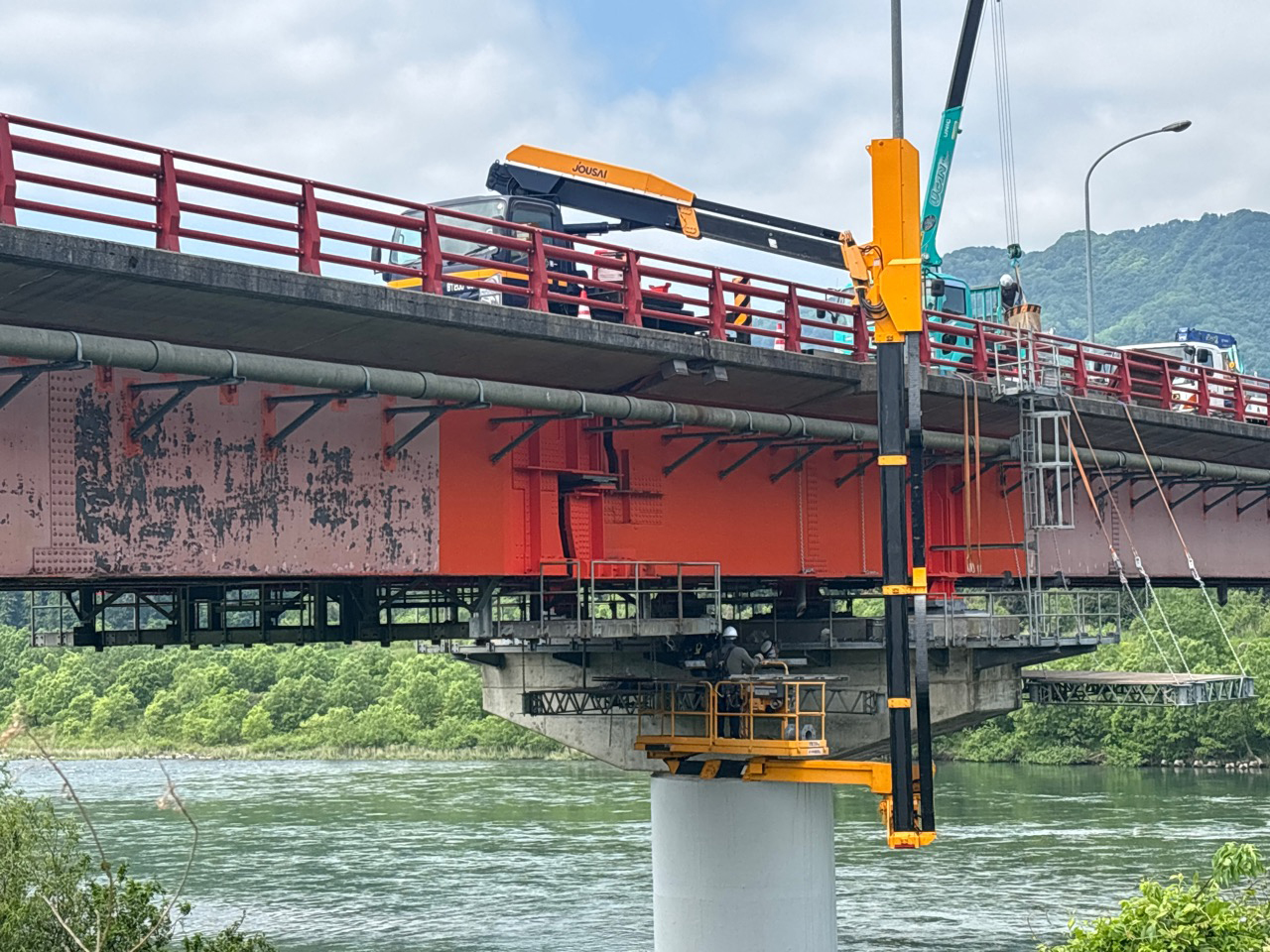

現場では引き続き、橋梁の支承交換作業を中心に、足場の組替えや橋梁塗装作業を行いました。
作業エリアが限られているため、関係業者同士で声を掛け合いながら、安全第一で施工を進めています。

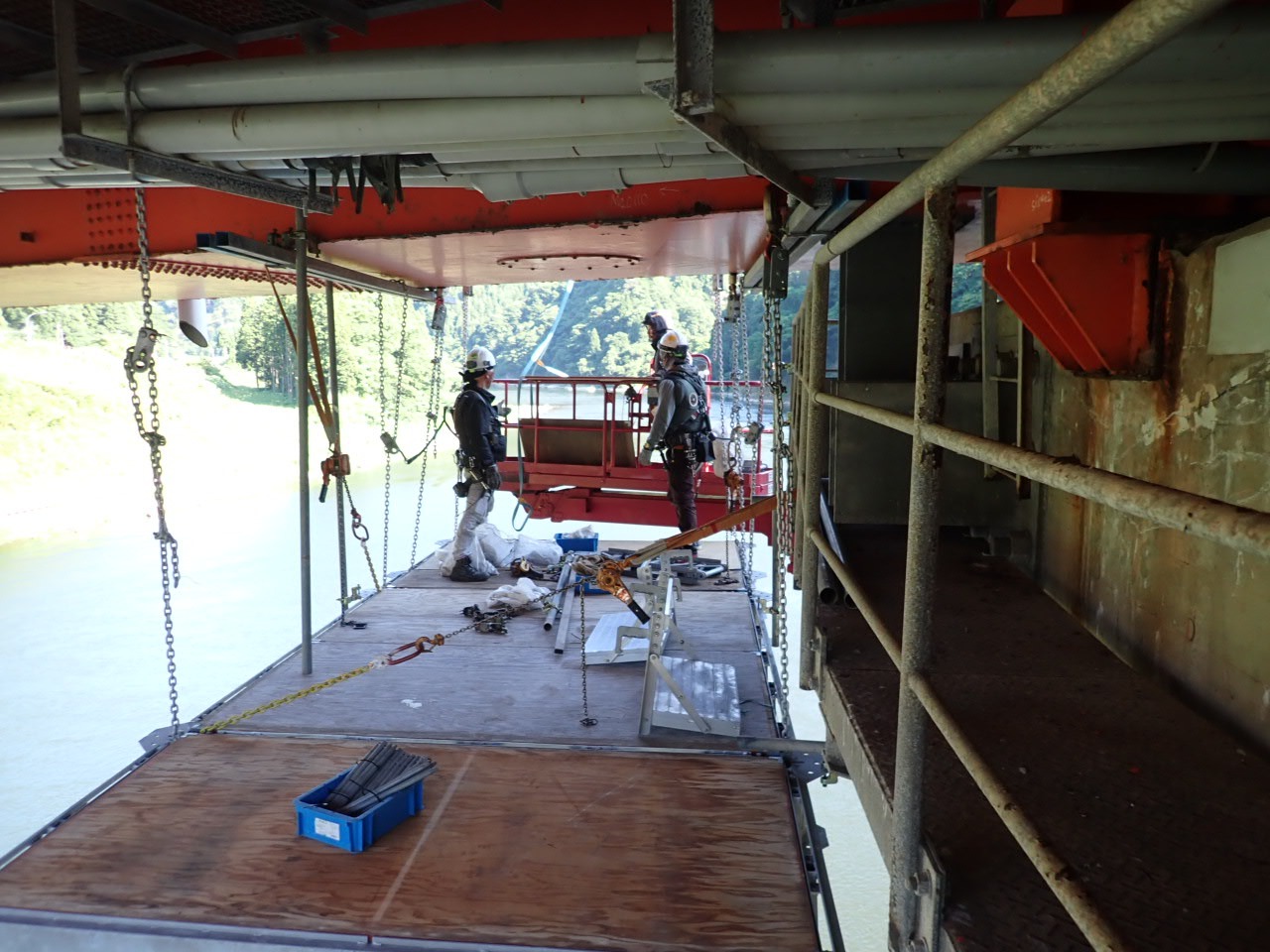

吊り足場上での作業など、高所での作業も多くなるため、
転落防止対策の徹底や安全設備の確認を行いながら、慎重に施工を進めています。

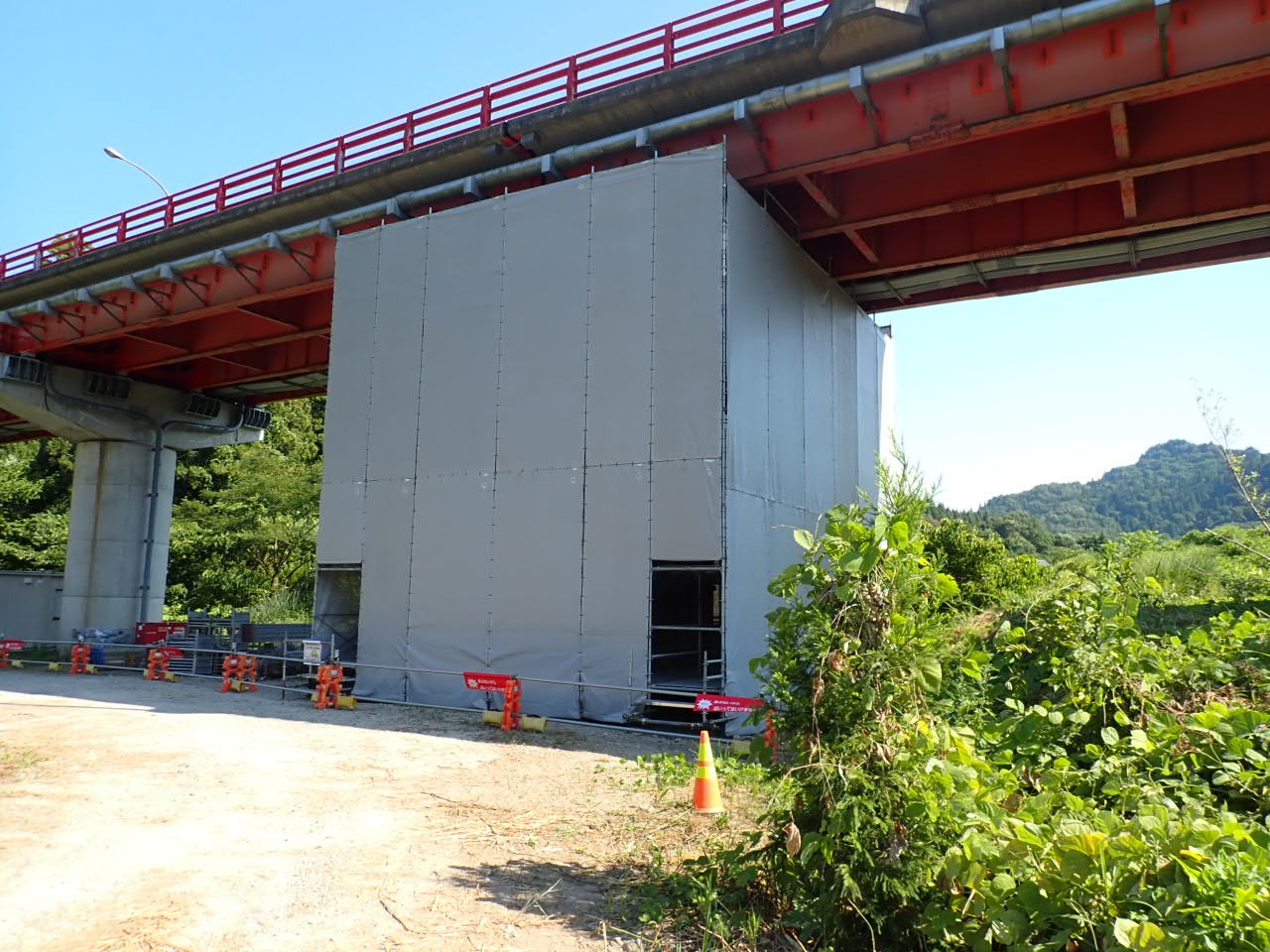

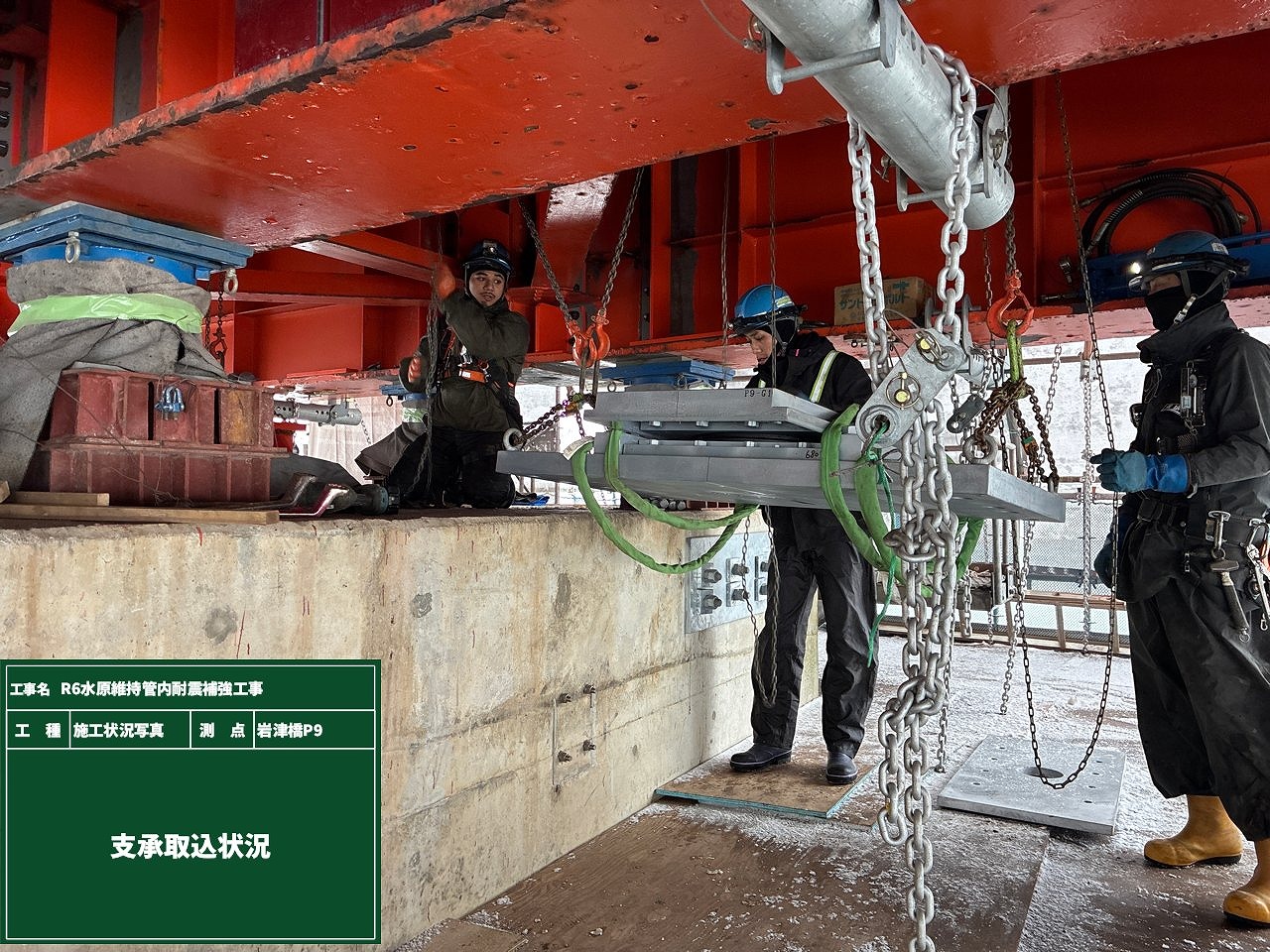

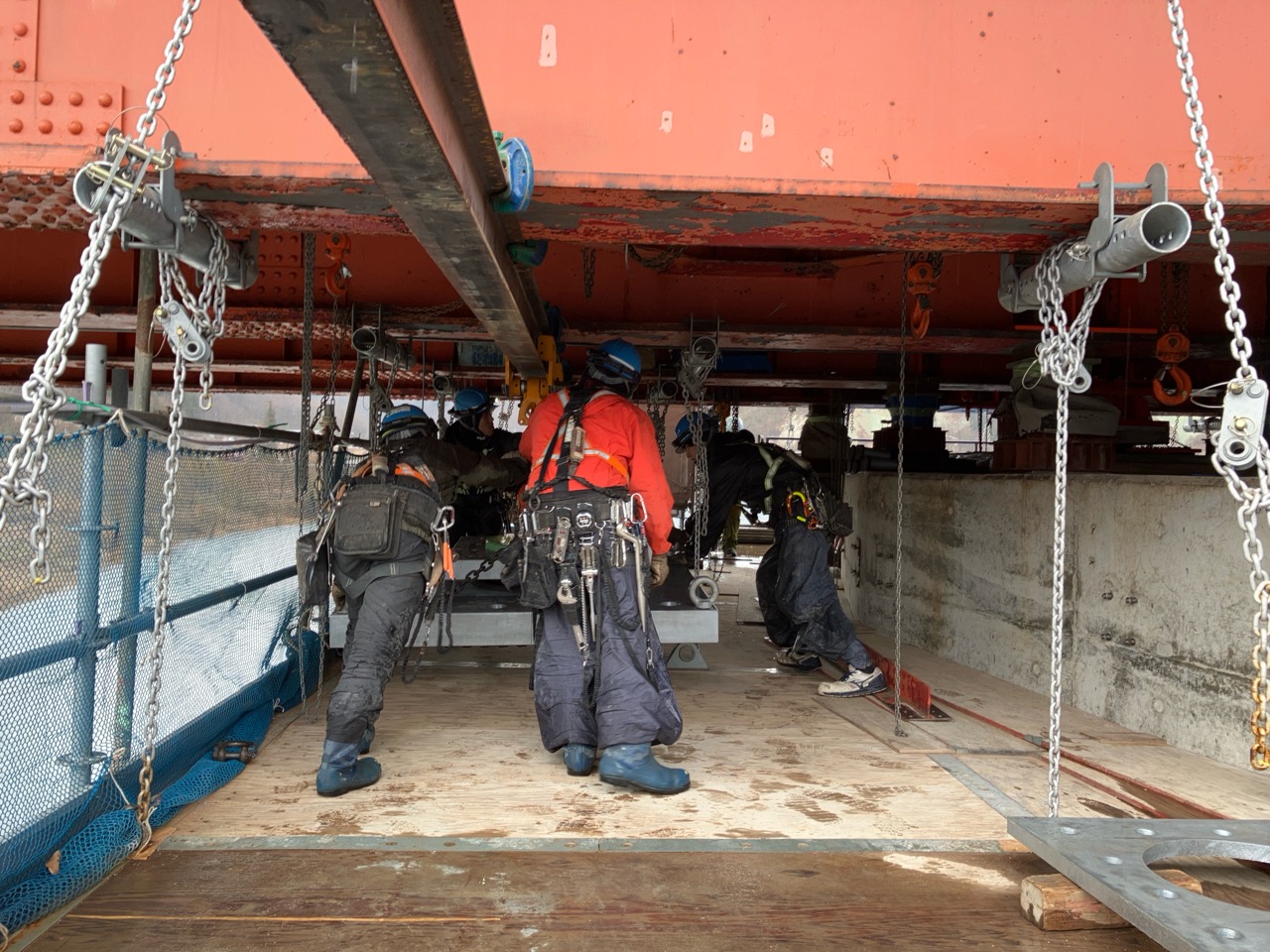

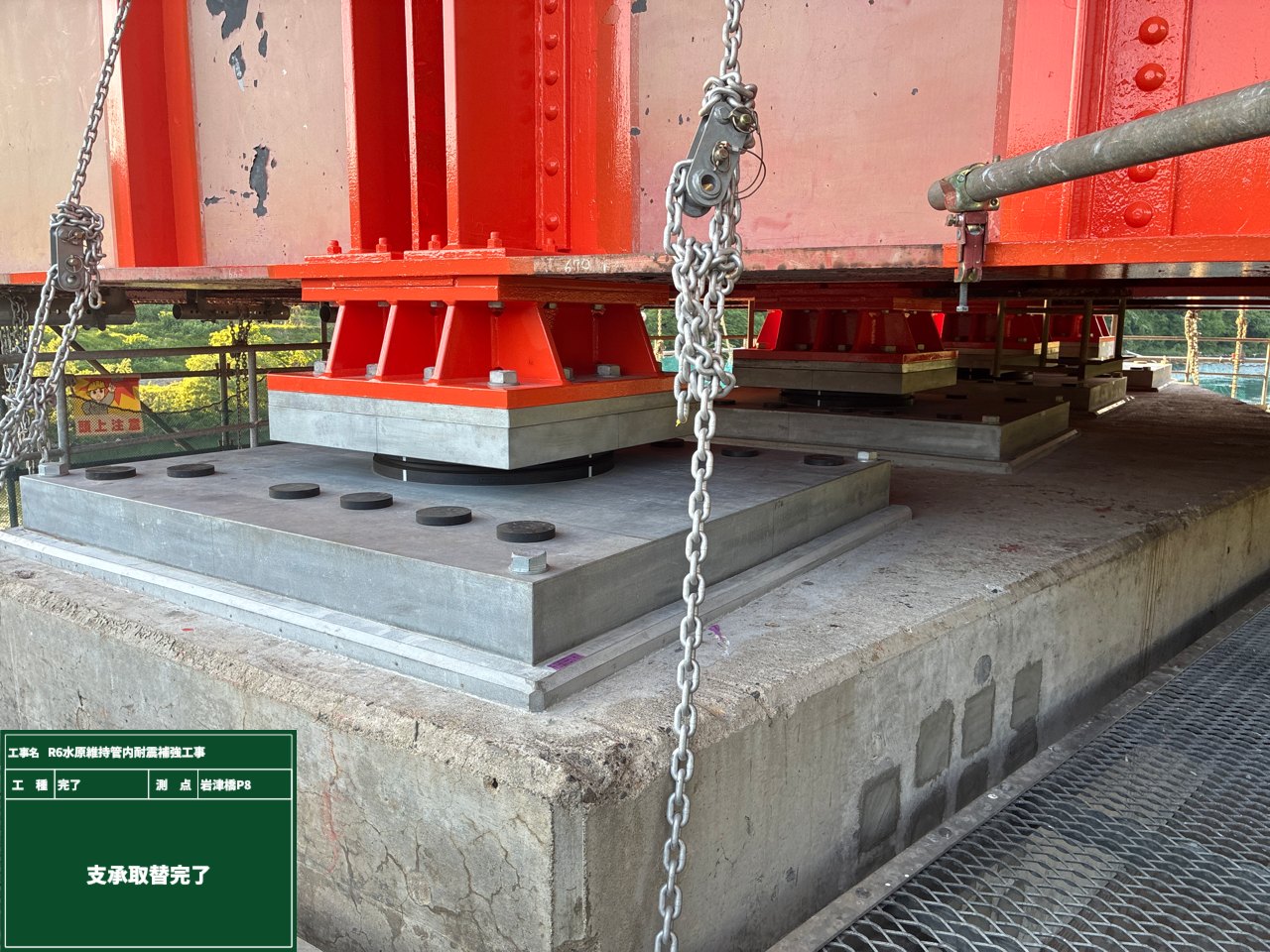

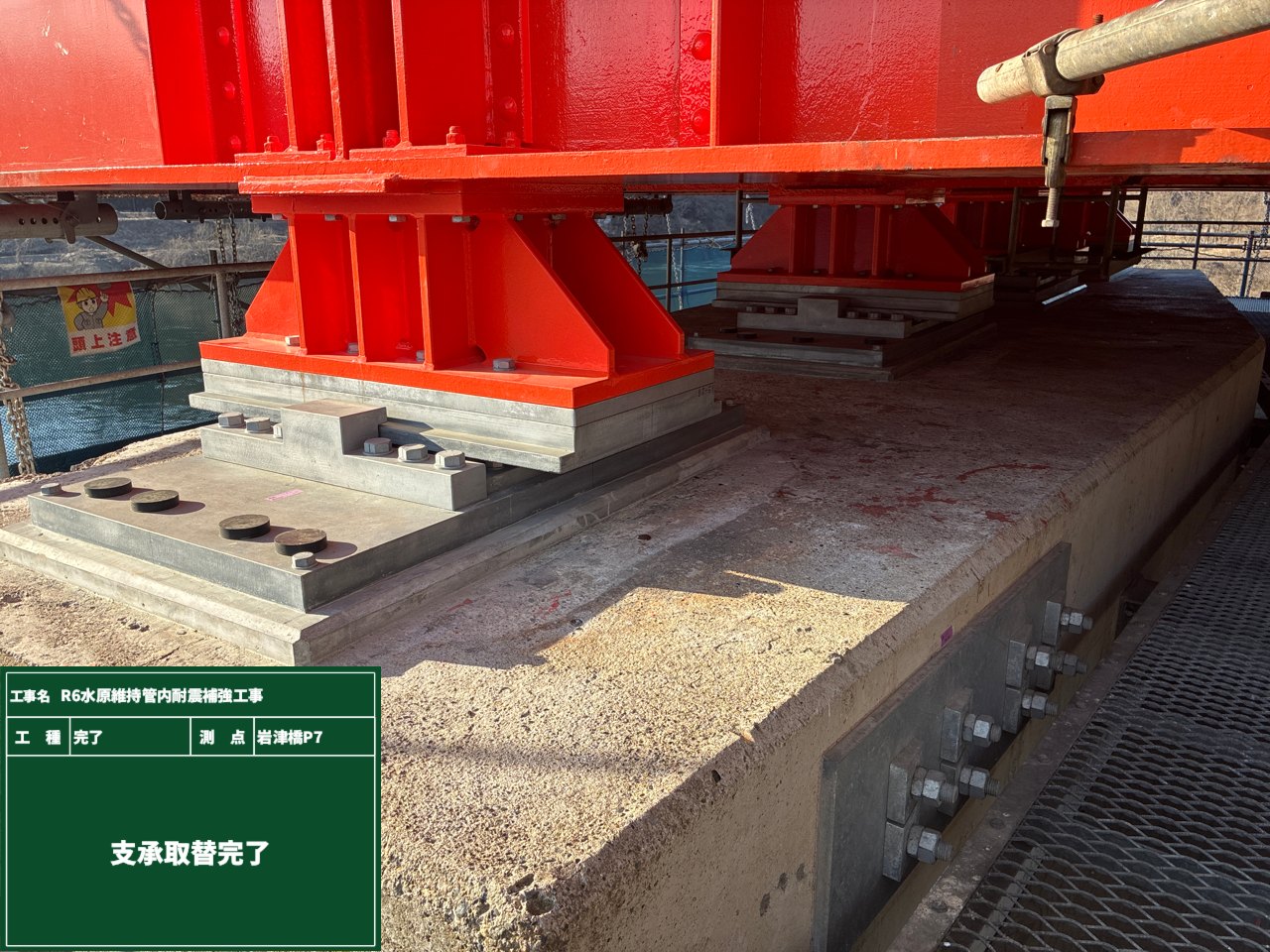

支承取込み状況

また、作業に伴う交通規制についても、周辺の状況を確認しながら安全に配慮して実施しております。

4月は、取上橋の規制に移動します。
地域の皆様にはご不便をおかけしておりますが、ご理解とご協力のほどよろしくお願いいたします。

■工事ワンポイント解説「吊り足場とは」

吊り足場とは、橋の下や河川上など、地面から足場を設置できない場所において、
橋の上部からワイヤーやチェーンなどで足場を吊り下げて設置する作業用の足場です。

主に橋梁の点検や補修、塗装工事などで使用され、
高所や水上といった作業条件の厳しい場所でも、
作業員が安全に作業できる作業床を確保する役割があります。

2026年2月 進捗状況

2月は雪も解け、日中の気温も徐々に上がり、現場内や橋歩道上に積もっていた雪もなくなりました。
作業環境も少しずつ整い、天候や足元の状況を確認しながら安全に配慮して施工を進めています。

現場では、橋梁の支承交換作業をはじめ、作業に伴う足場の組替えや橋梁塗装作業を行いました。
限られたスペースでの作業となるため、関係業者同士で声を掛け合いながら、安全第一で作業を進めています。

■工事ワンポイント解説「支承交換とは」

支承は、橋桁と橋脚の間に設置されている部材で、橋の重さを支えるとともに、地震や温度変化による橋の伸び縮みを吸収する重要な部材です。
今回の工事では、劣化した支承を新しいものに交換することで、橋の安全性と耐久性の向上を図っています。

2026年1月 進捗状況

初めまして!
このたび新たにHPの更新担当を任命されました、24歳の技術員です。
今回より、工事の進捗状況や現場の様子を、より分かりやすくお伝えできるよう毎月更新していきます。
引き続き、安全第一で工事を進めてまいりますので、どうぞよろしくお願いいたします。

1月は急に冷え込み、いよいよ冬本番だなと感じる月でした。

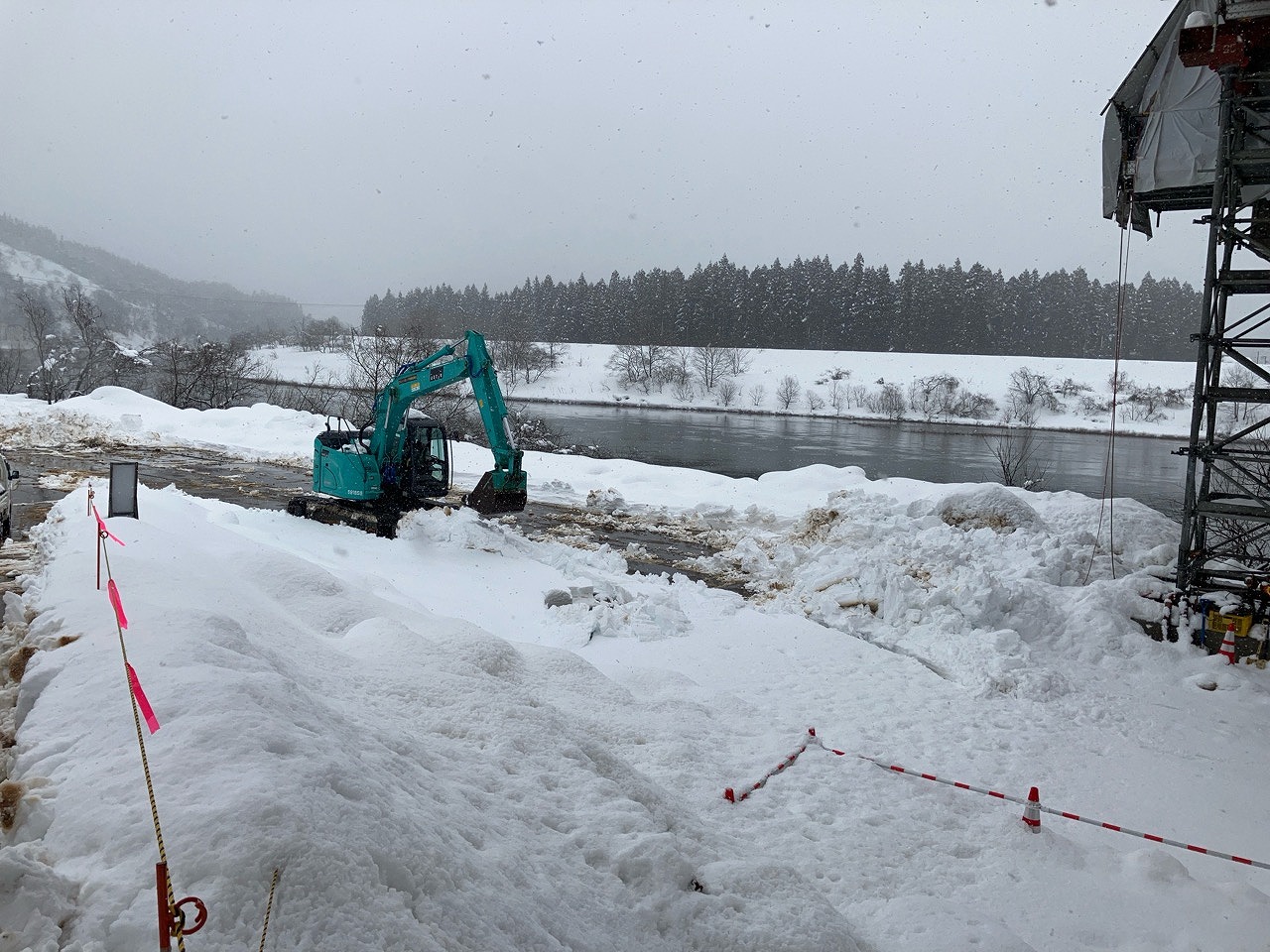

現場内の最大積雪量は22cmとなり、天候と相談しながら作業を進めました。

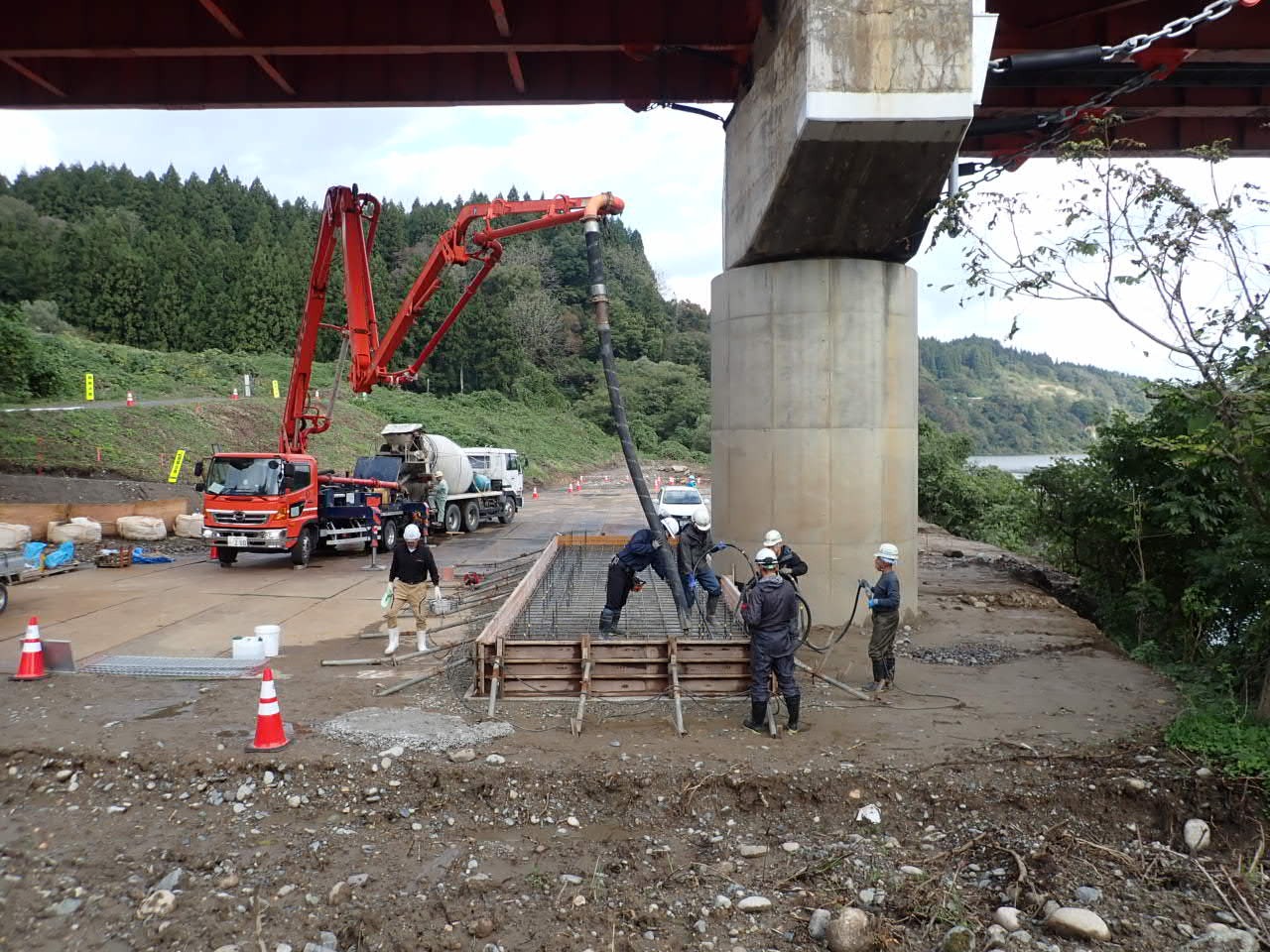

1月の主な作業はコンクリート打設と支承取替になります。

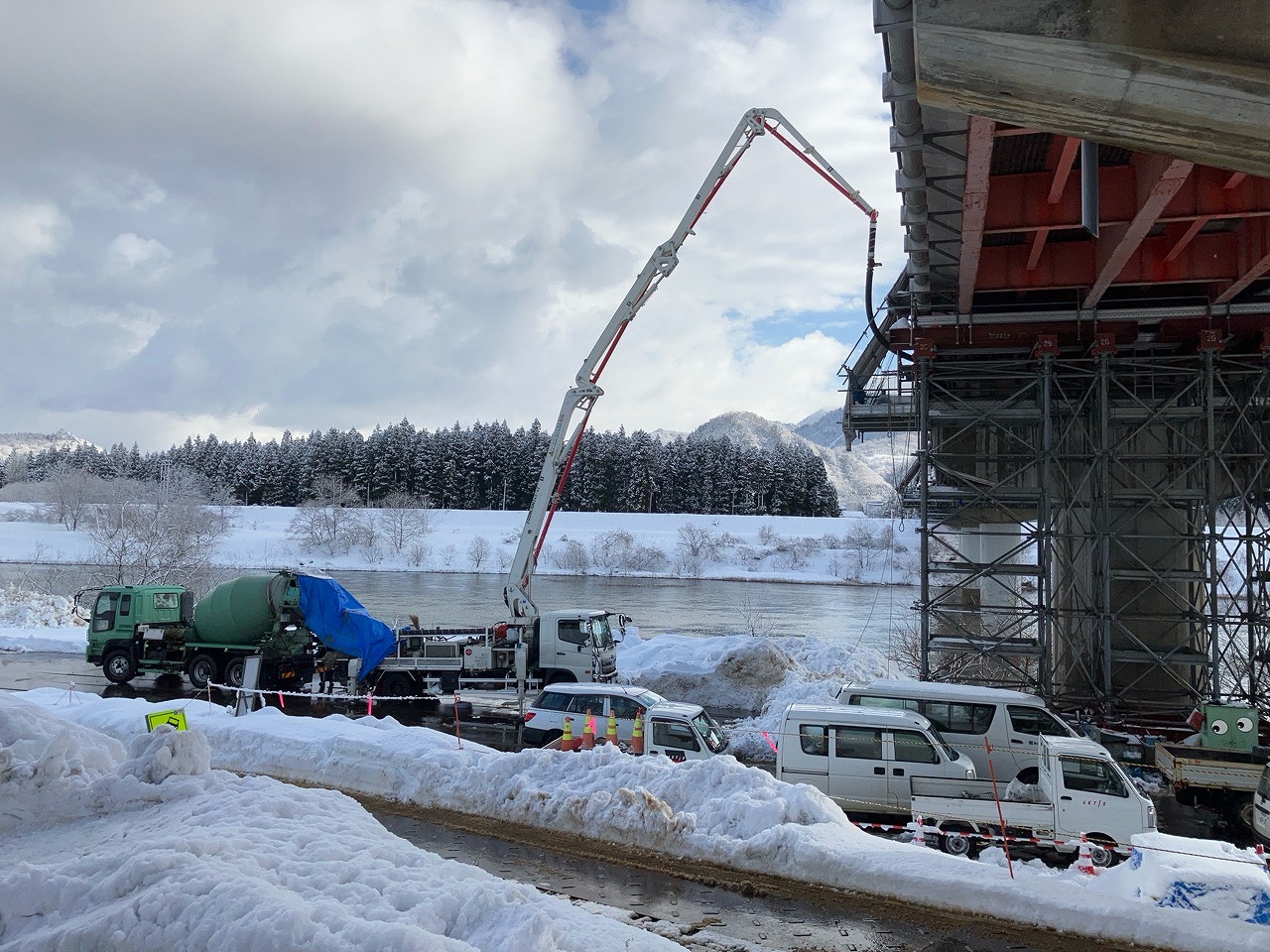

コンクリート打設

寒中コンクリートの施工では、低温による品質低下を防ぐため、
ヒーターでの温度管理やシート養生を行い品質管理に努めました!

支承取替

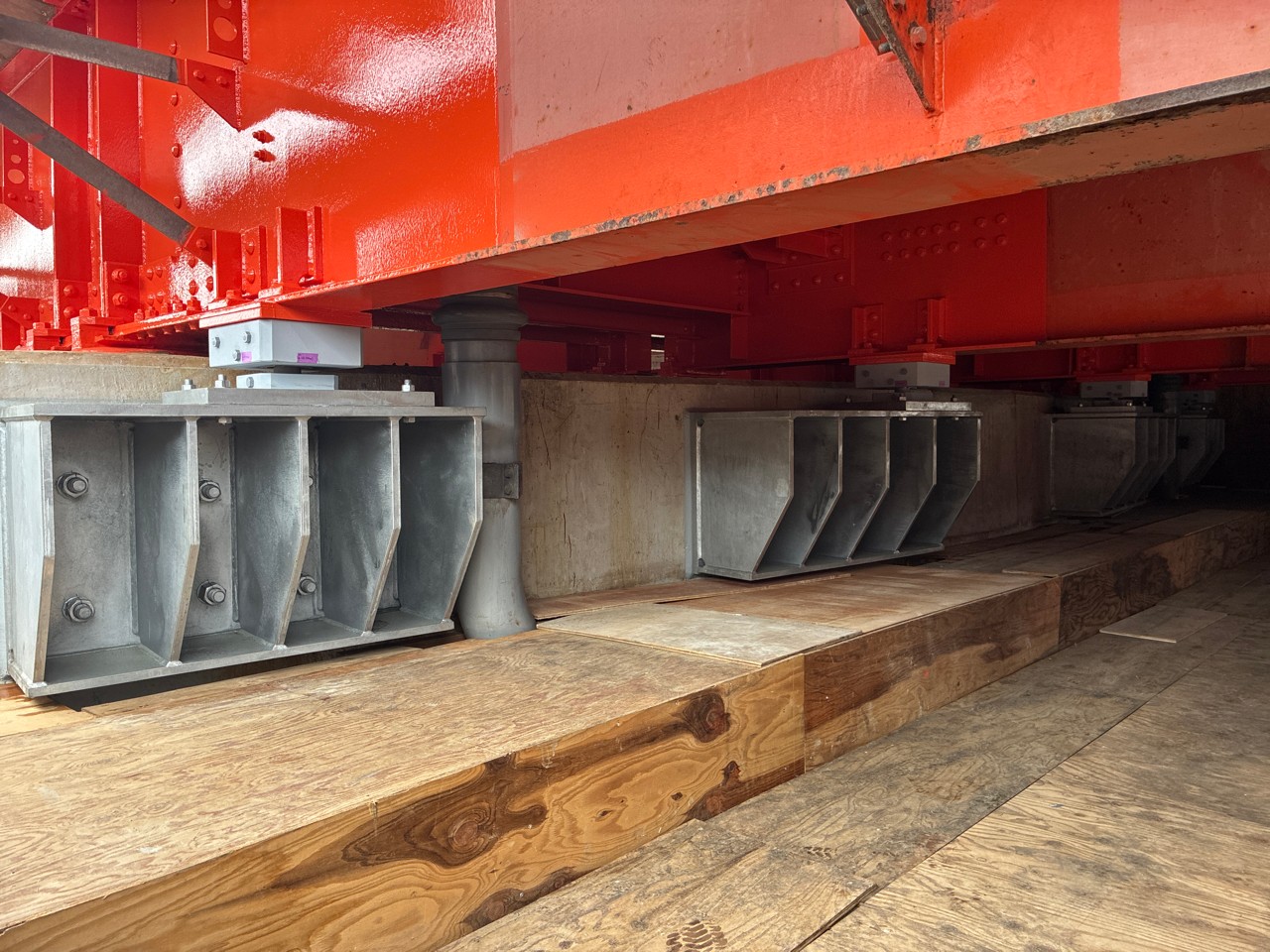

橋梁を一時的にジャッキアップし、既設支承の撤去および新設支承の設置を行っています。
新設支承は一つ約350kgにもなります。
確実な安全確認・声の掛け合いを行いながら、取り込んで設置しています!

2025年12月 進捗状況

【岩津橋】
P10橋脚 突起部撤去

【岩津橋】
P10橋脚 突起部撤去

【岩津橋】

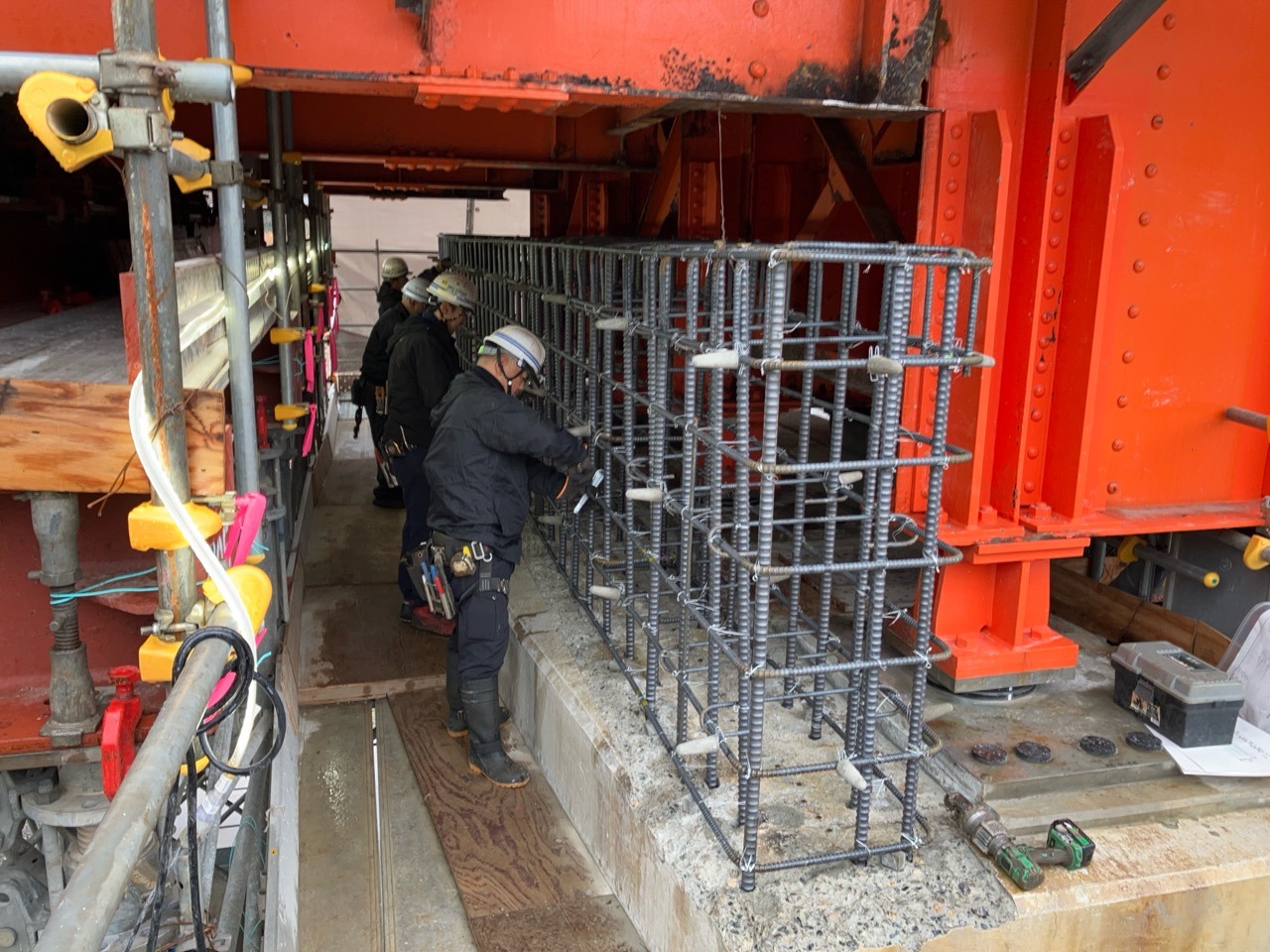

P6橋脚 鉄筋組立

2025年11月 進捗状況

【岩津橋】

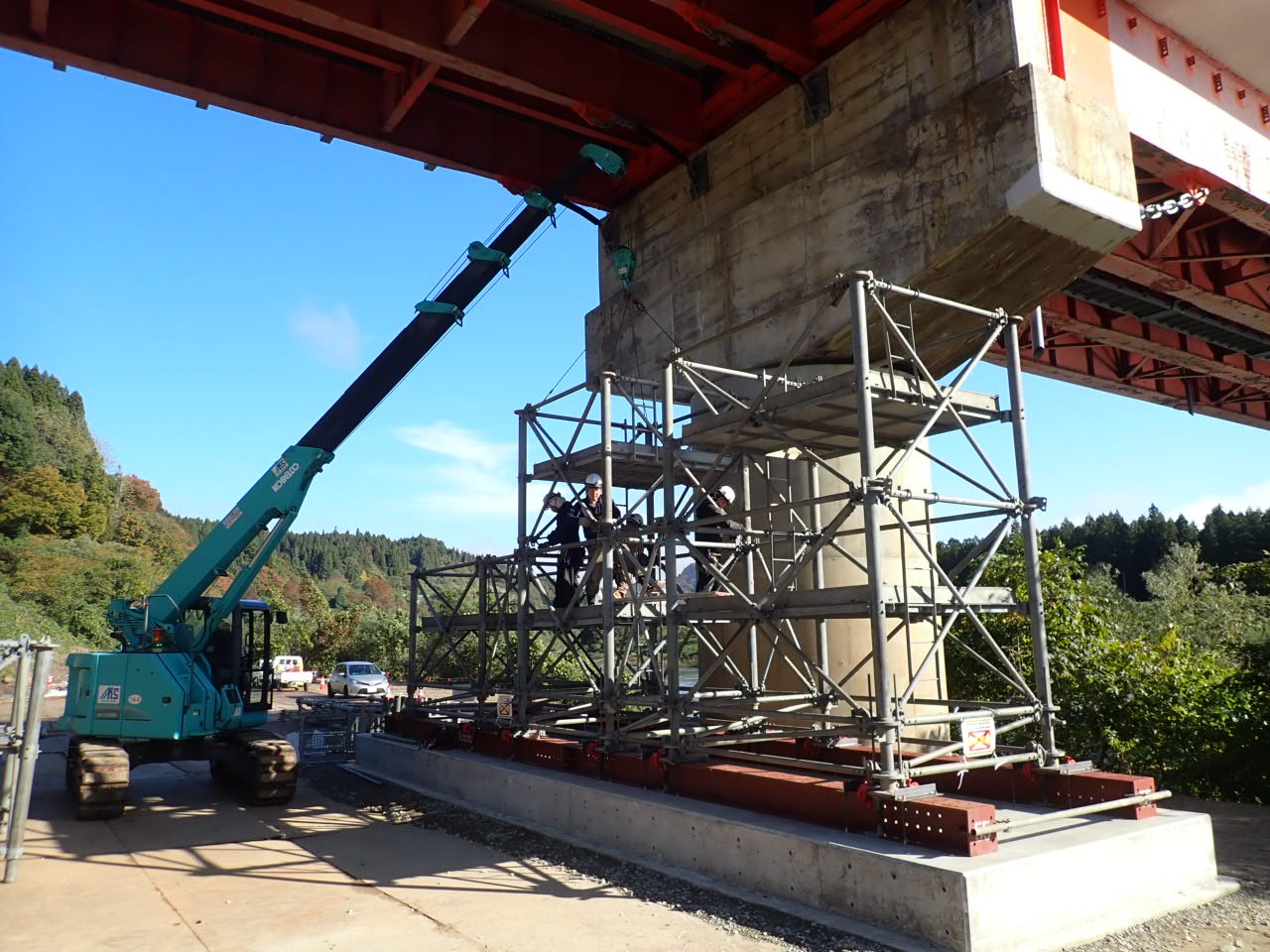

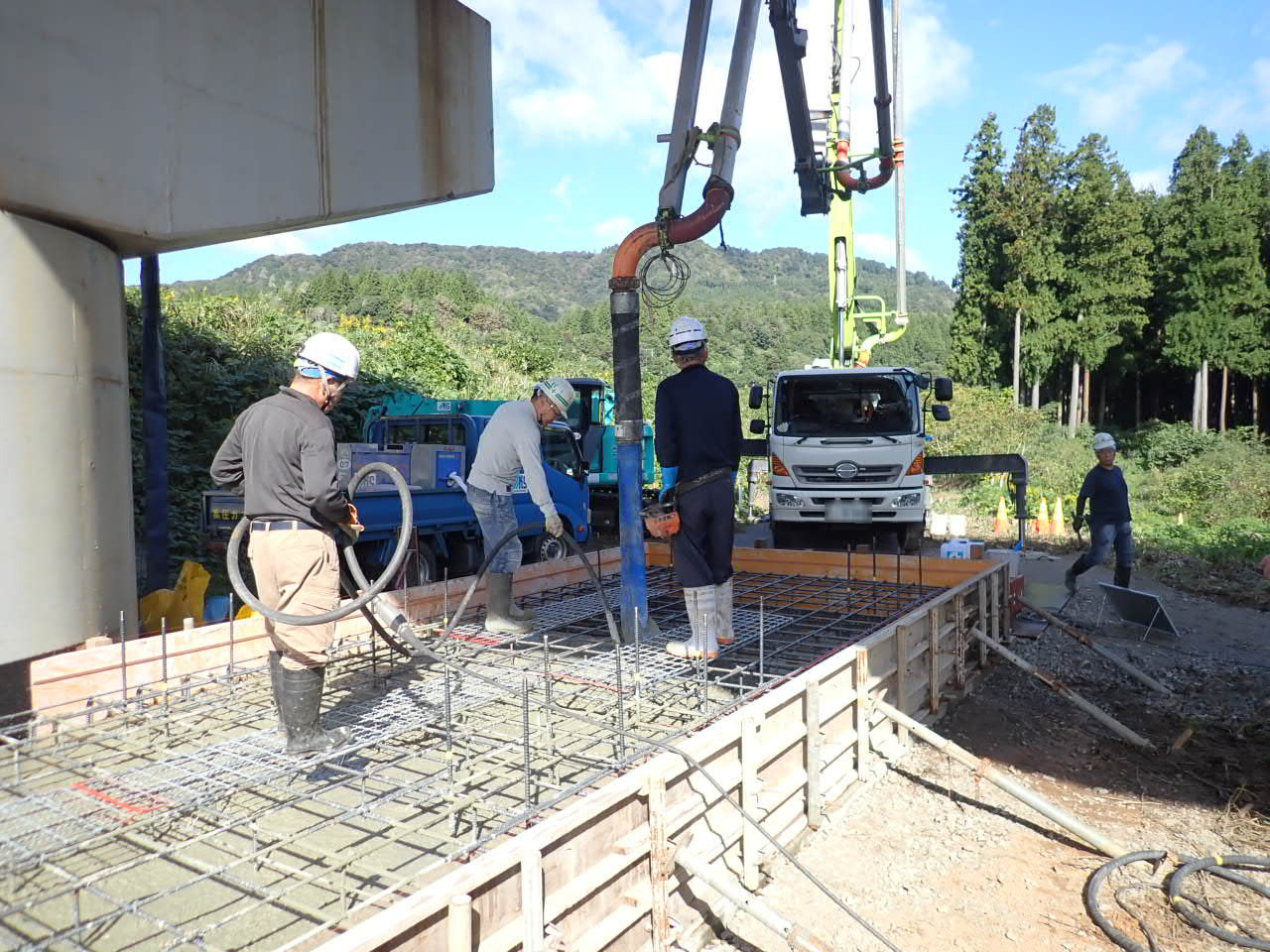

P10橋脚 基礎コンクリート打設

【岩津橋】

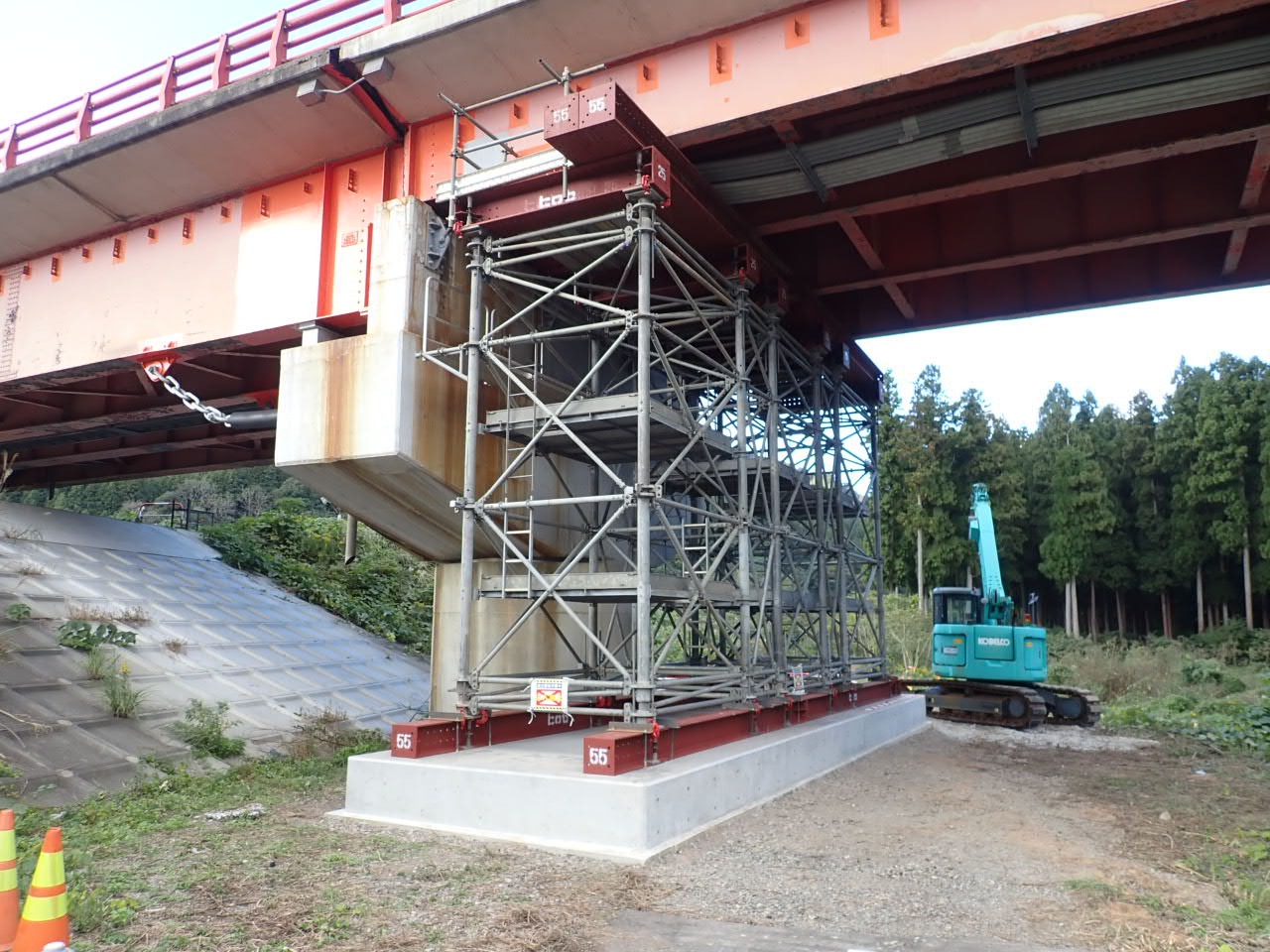

P10橋脚 ベント組立

【岩津橋】
P10橋脚 ベント組立完了

【岩津橋】
P6橋脚 突起部撤去

【岩津橋】
P6橋脚 突起部撤去

現場事務所前にイルミネーションを設置しました

現場事務所前にイルミネーションを設置しました

2025年10月 進捗状況

【岩津橋】
P10橋脚 ヤード造成

【岩津橋】
P10橋脚 ヤード造成

【岩津橋】
P10橋脚 ヤード造成

【岩津橋】
P6橋脚 基礎コンクリート打設

【岩津橋】
P6橋脚 ベント組立

【岩津橋】
P6橋脚 ベント組立

2025年9月② 進捗状況

【岩津橋】
P5橋脚 塗装養生

【岩津橋】
P5橋脚 塗装養生

2025年9月 進捗状況

【取上橋】
横断幕を設置しました

【取上橋】
横断幕を設置しました

【岩津橋】
横断幕を設置しました

【岩津橋】
横断幕を設置しました

2025年8月 進捗状況

【取上橋】
A1橋台 吊足場

【取上橋】
A2橋台 吊足場

【取上橋】

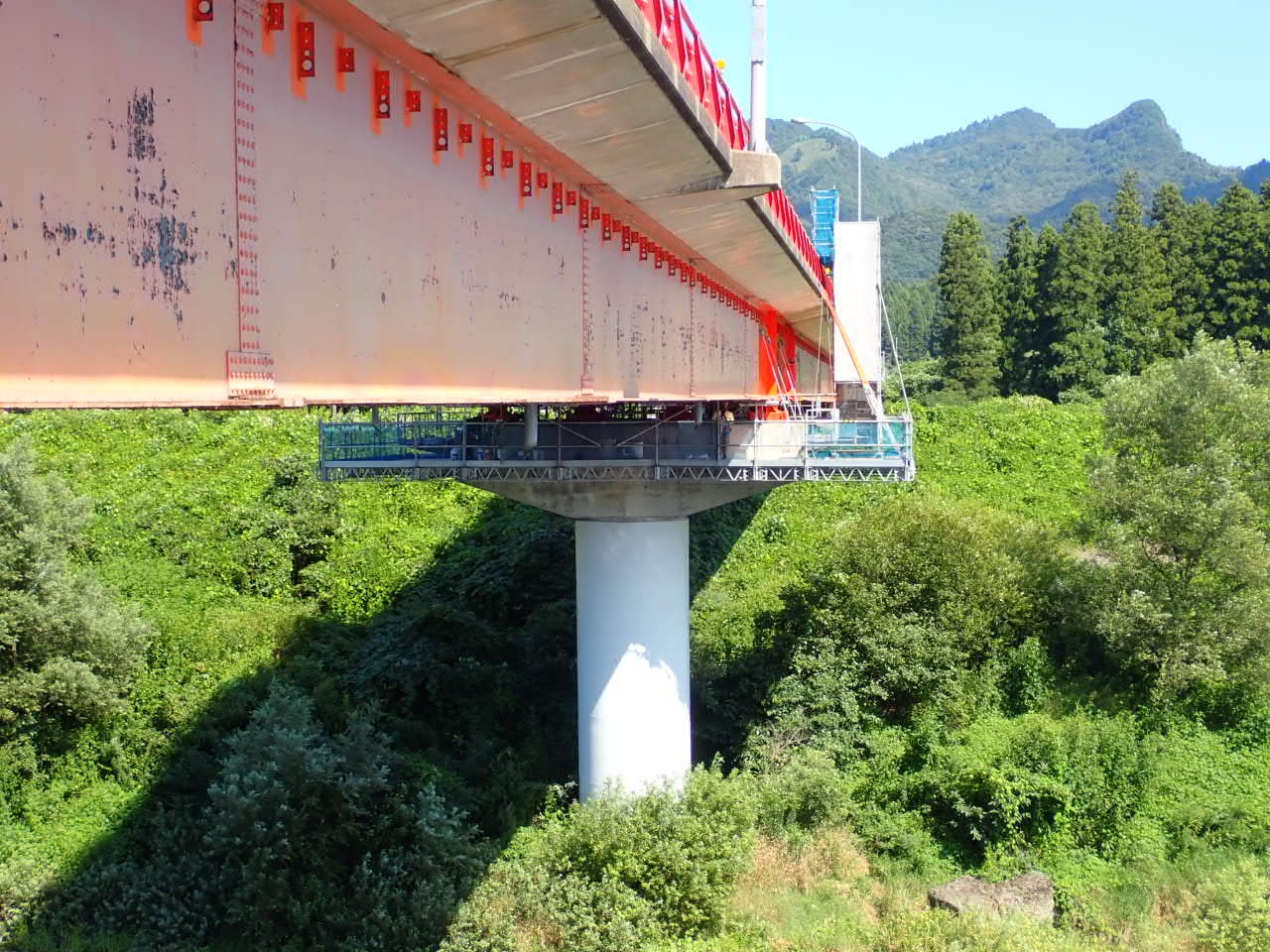

P2橋脚 吊足場

【岩津橋】

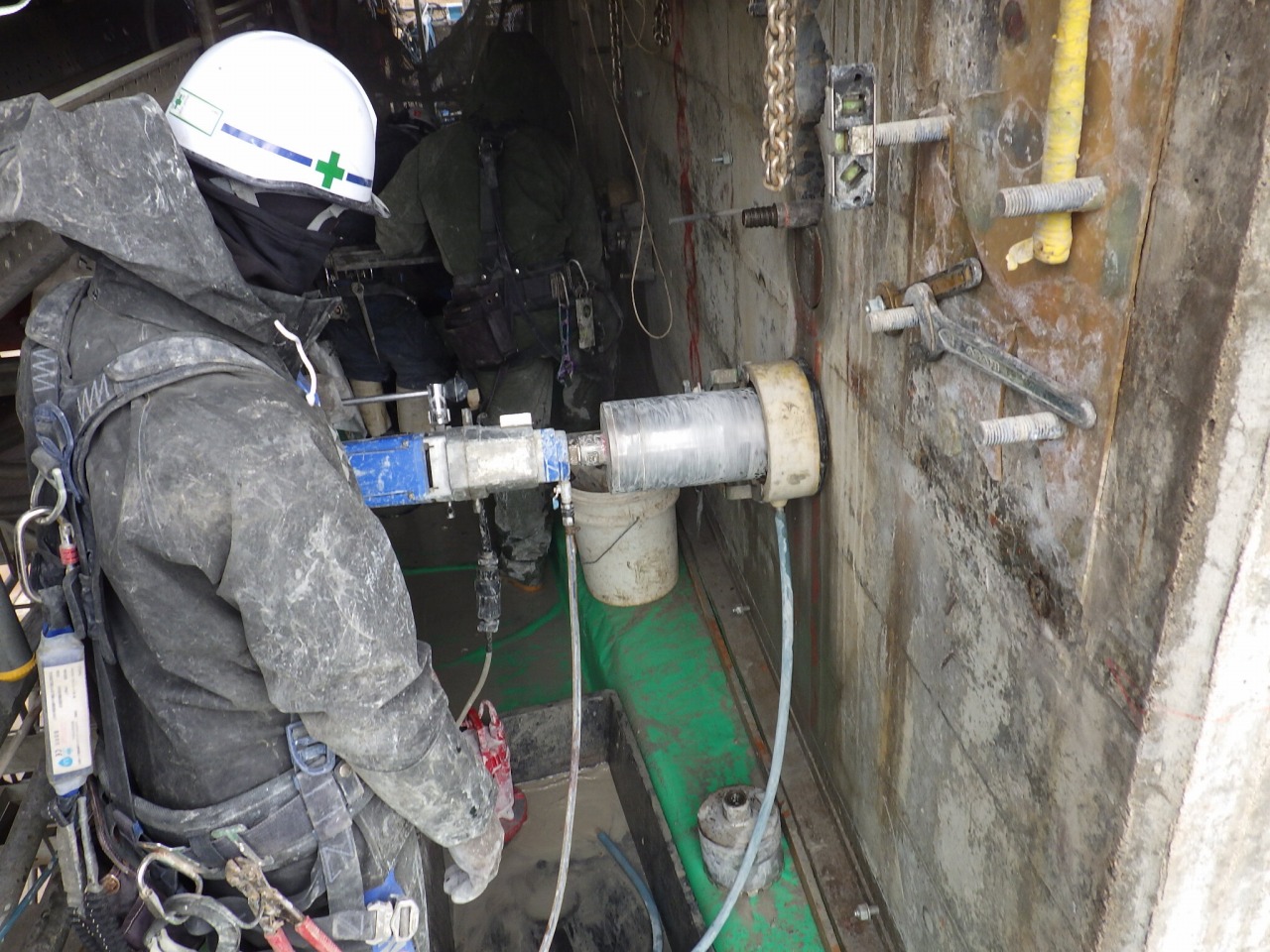

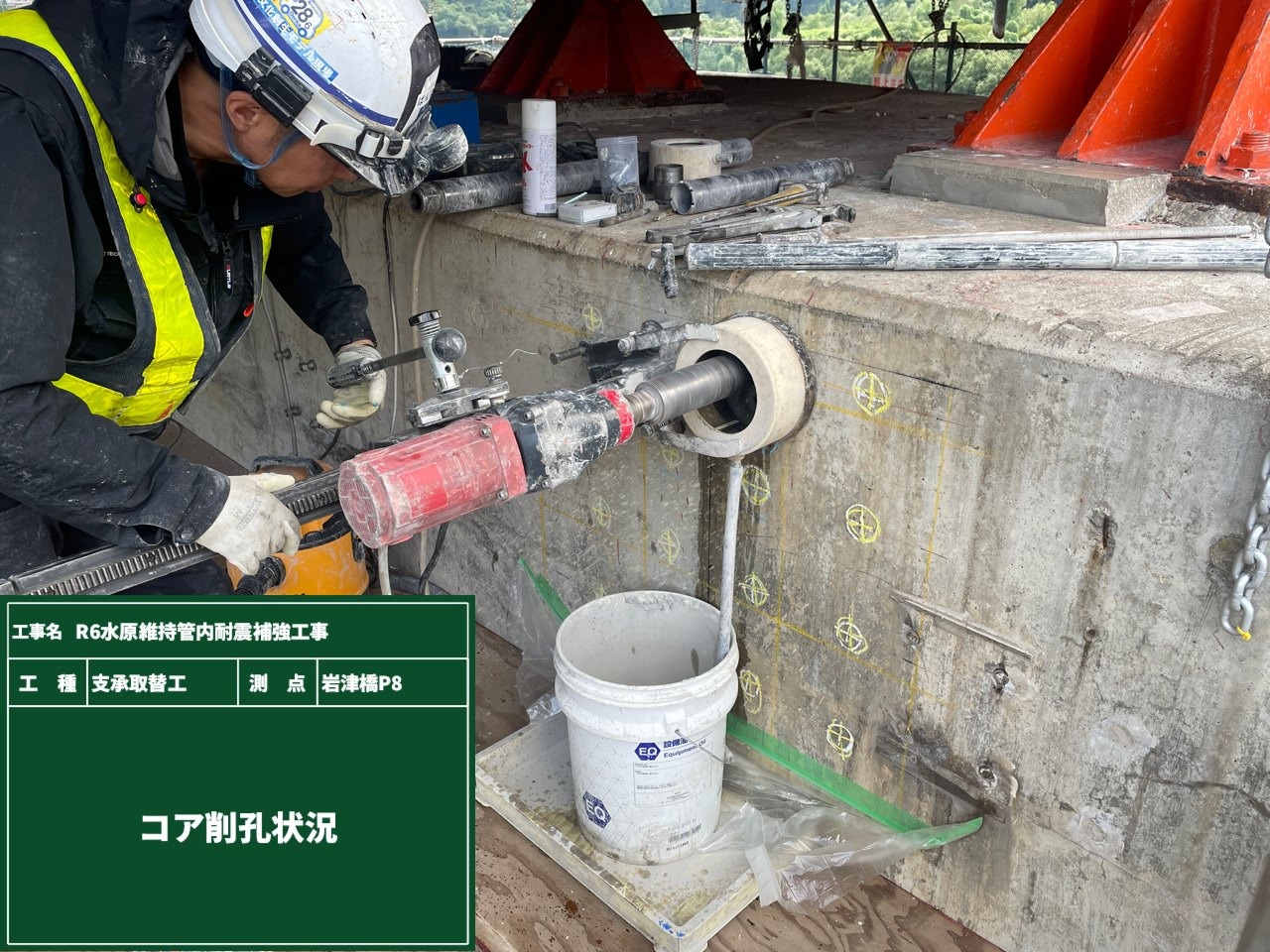

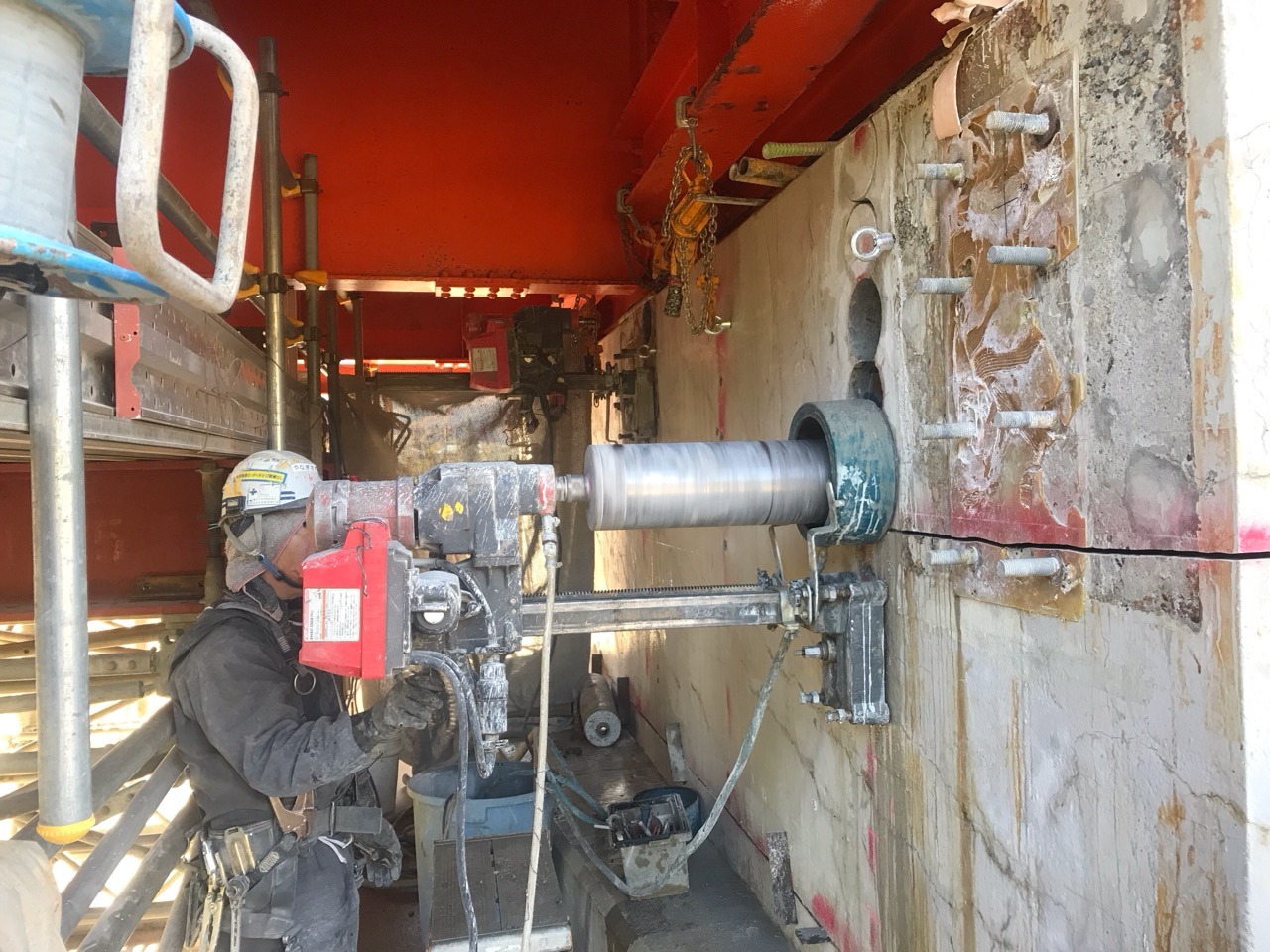

P5橋脚 アンカー削孔

【岩津橋】
P8橋脚 アンカー削孔

【岩津橋】

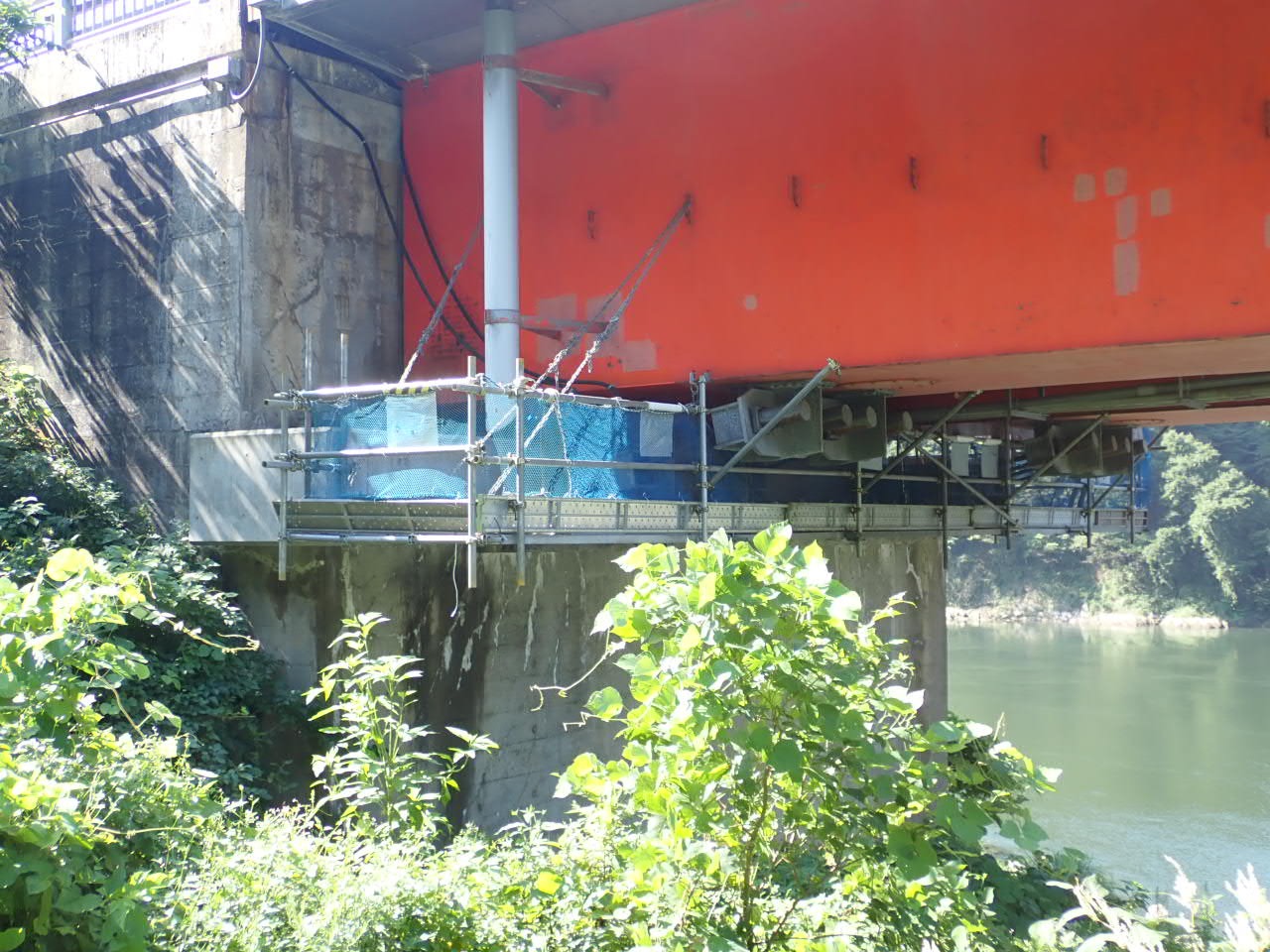

P7橋脚 吊足場

2025年7月 進捗状況④

7月29日

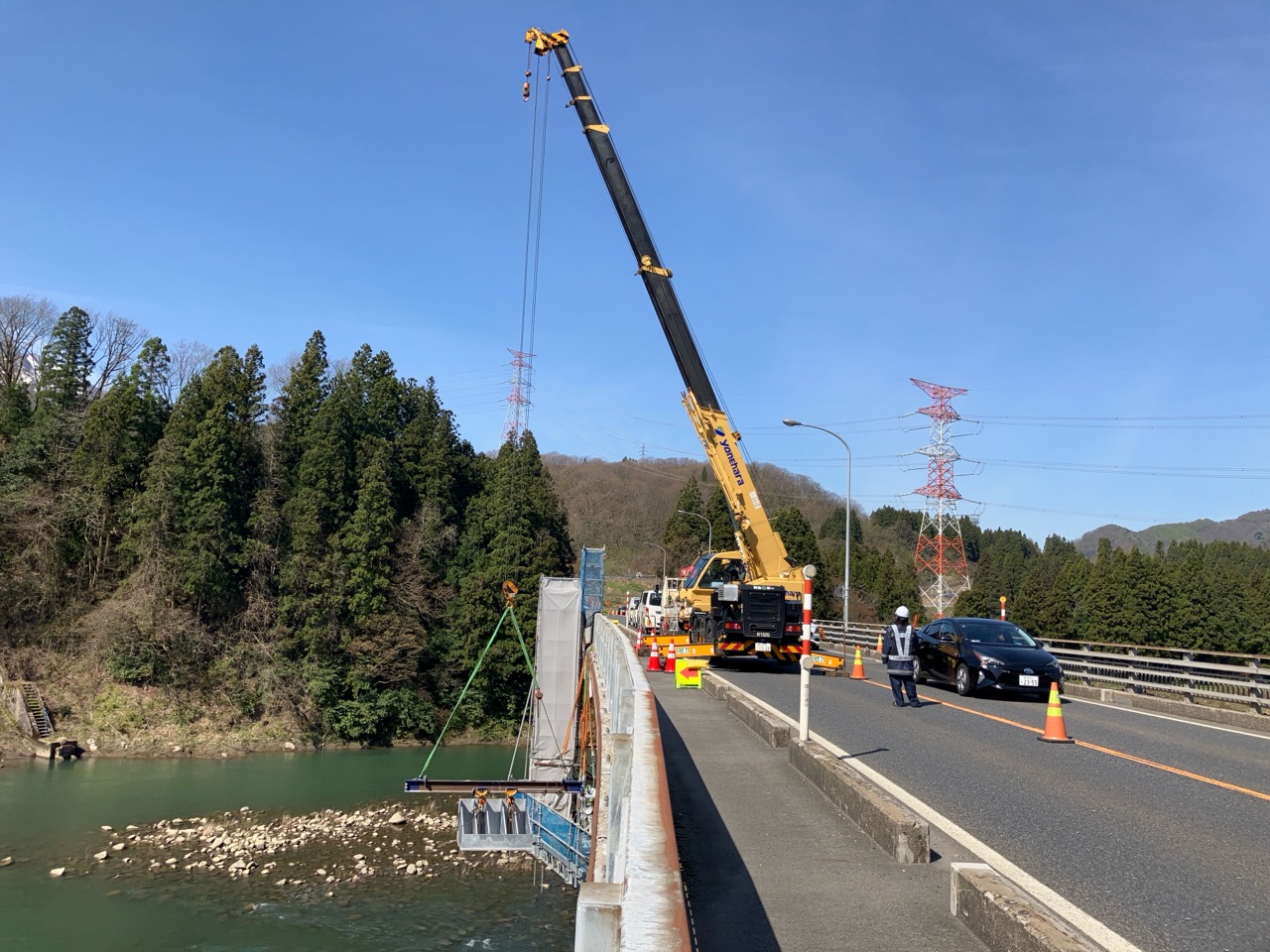

取上橋P2橋脚の仮設工(吊足場)を開始しました

【取上橋】
P2橋脚

2025年7月 進捗状況③

7月28日

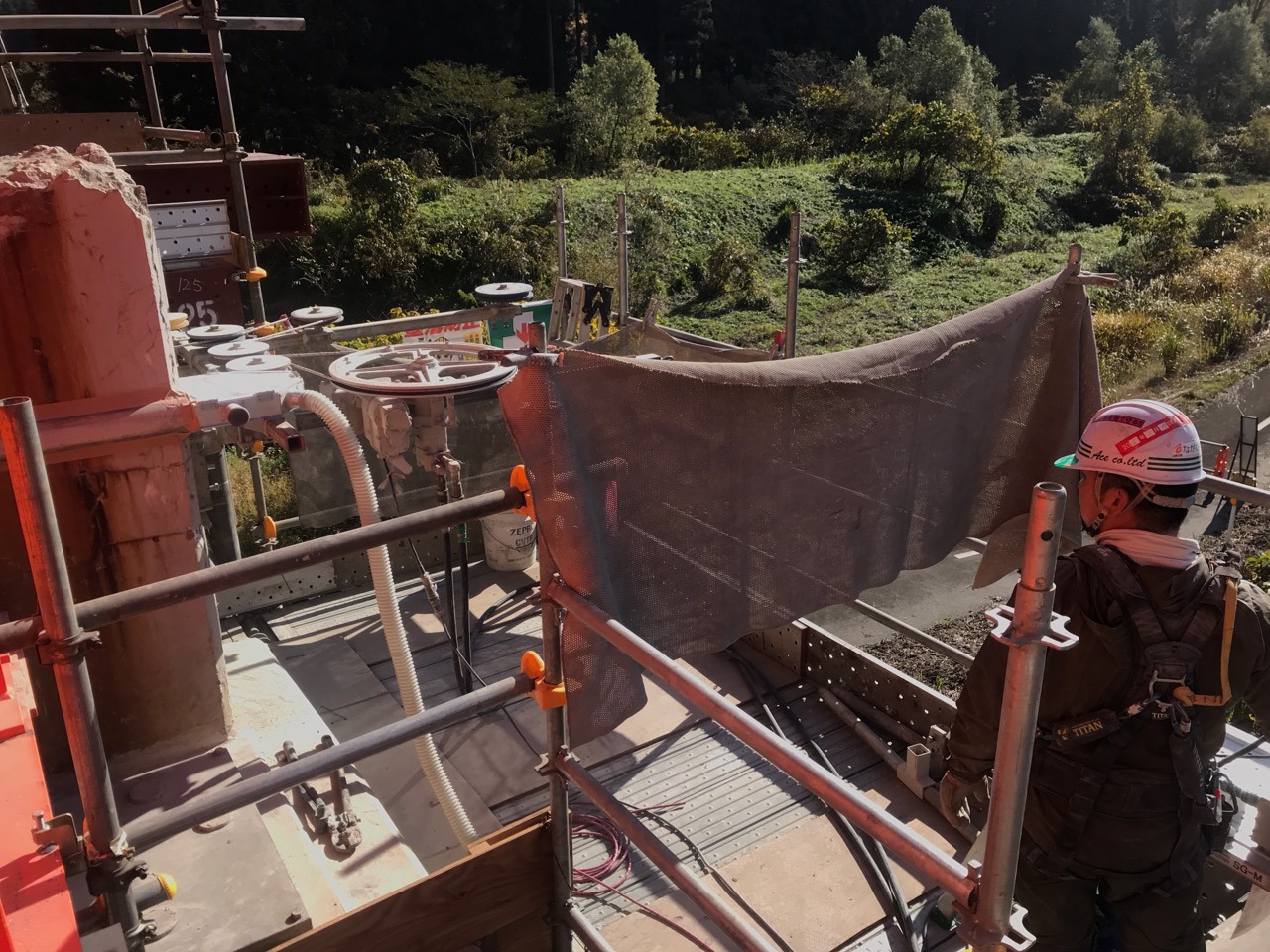

岩津橋P8橋脚の仮設工(吊足場)完了

【岩津橋】
P8橋脚

【岩津橋】
P8橋脚

2025年7月 進捗状況②

7月15日
岩津橋P5橋脚の仮設工(枠組足場)完了

【岩津橋】
P5橋脚

2025年7月 進捗状況

7月9日より岩津橋P5橋脚の仮設工を開始しました。
※危険ですので、工事現場に入らないようお願いいたします。

【岩津橋】
P5橋脚

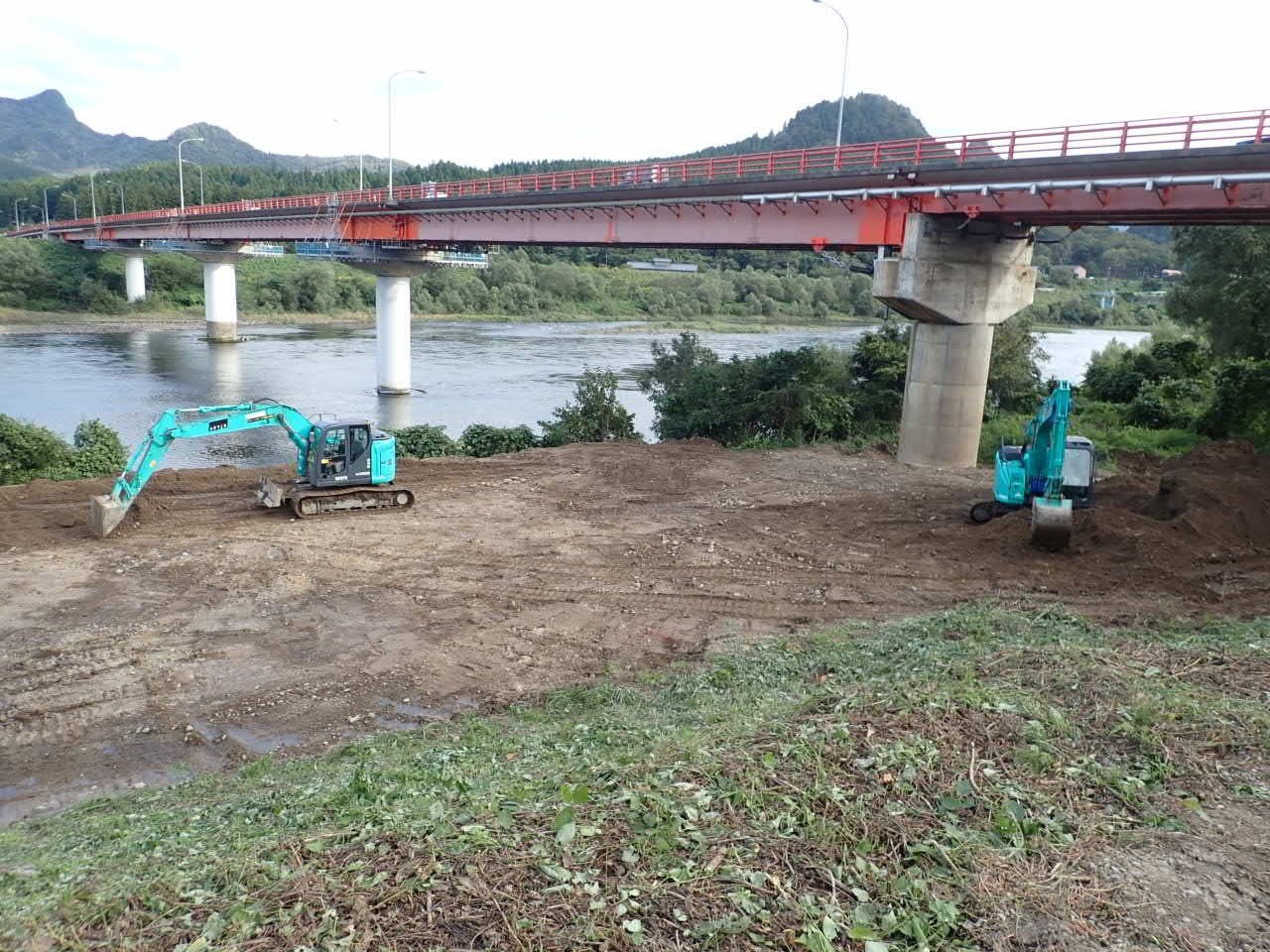

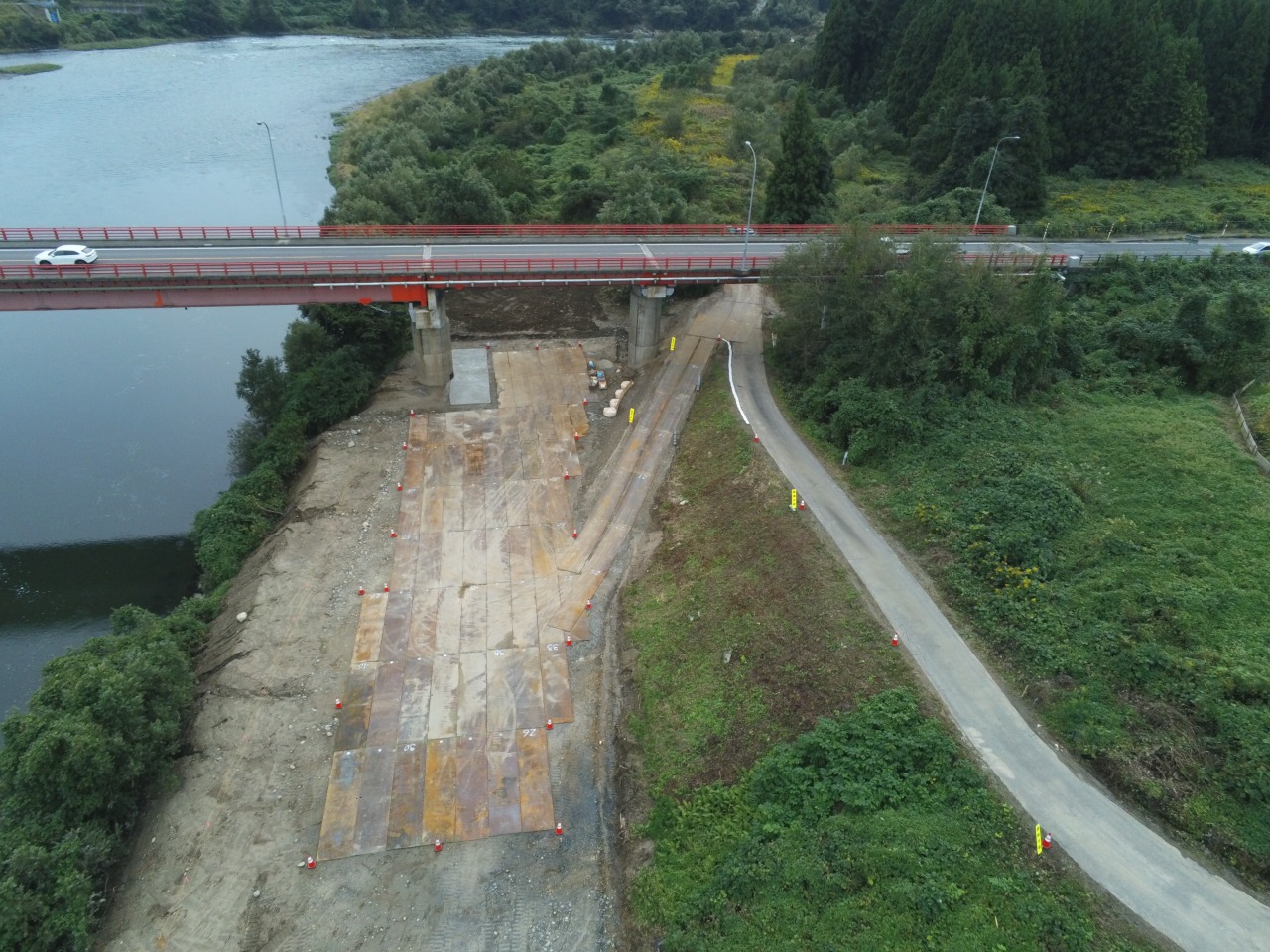

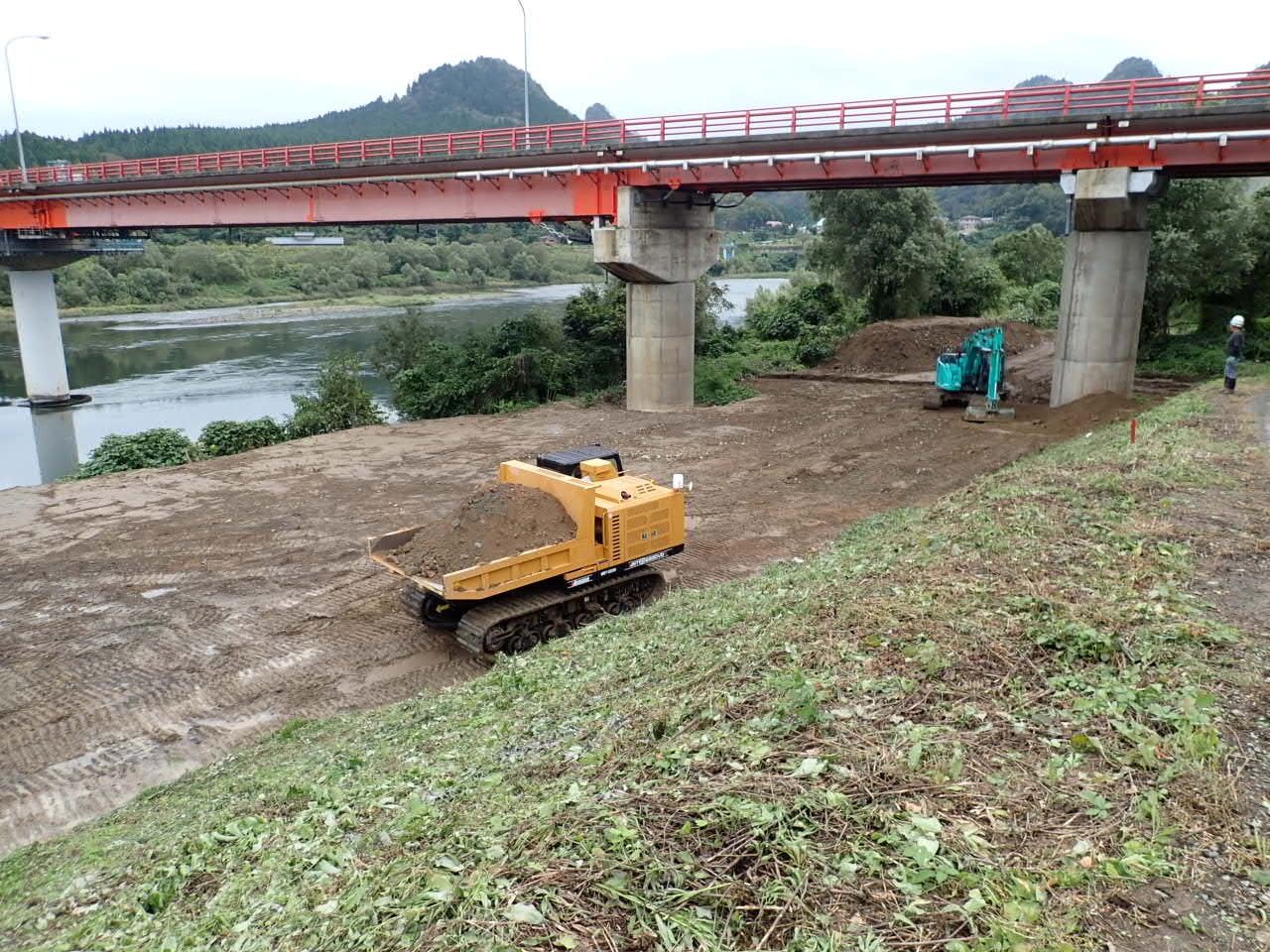

2025年4月 着手前

着手前の現場状況です。
順次作業を行わせていただきます。
今後とも当工事をよろしくお願い致します。

【岩津橋】
着手前状況

【取上橋】
着手前状況
